Chantier En cours

  • Avenue Louis Vander Swaelmen 7-9, à 1170 Watermael-Boitsfort
  • 58 logements

Ce chantier important concerne 58 logements et a commencé au printemps 2025. L’entreprise LOUIS DE WAELE a été désignée au printemps 2025 pour exécuter le chantier de rénovation de cet immeuble qui est en cours jusqu’à l’été 2027.

Auteurs de projet : bureau d’architecture JAA, ingénieur techniques spéciales TeenConsulting, ingénieur stabilité MC-carré

Type de travaux

La rénovation concerne l’extérieur du bâtiment :

  • Isolation, parement et châssis neuf
  • Nouveaux balcons
  • Extension de 36 chambres
  • Installation de panneaux solaires
  • Réaménagement des abords et des espaces communautaires

Et aussi l’intérieur :

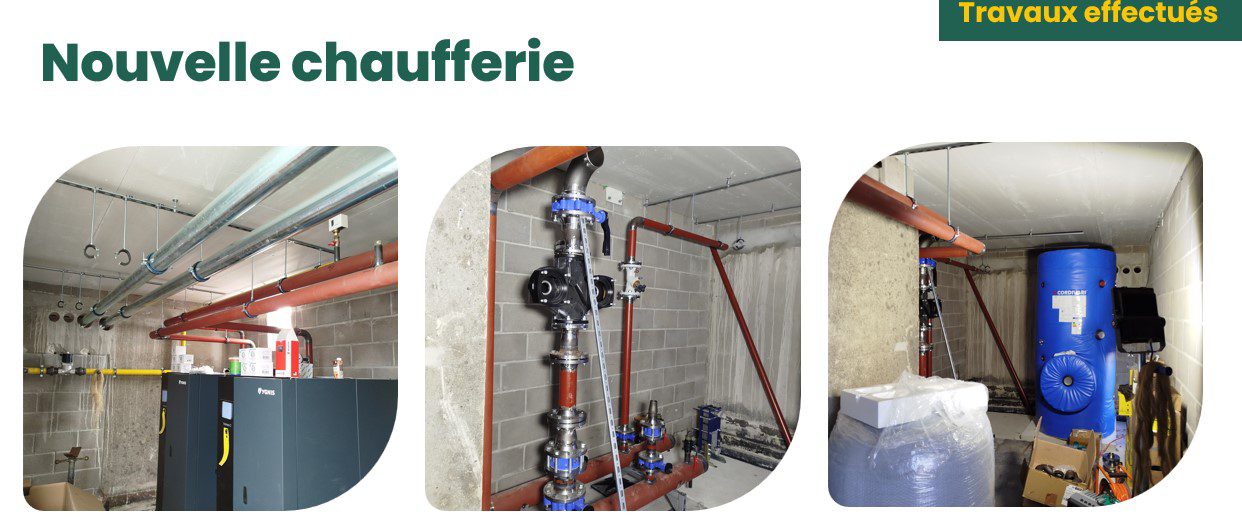

  • Remplacement des radiateurs et circuits de chauffage raccordés à une chaudière commune en toiture
  • Démontage des chaudières individuelles
  • Nouvelle ventilation mécanique
  • Remplacement des tuyaux d’eau chaude et eau froide
  • Suppression du gaz dans les logements
  • Amélioration de la prévention incendie
  • Création d’un espace communautaire.

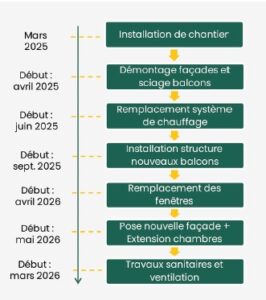

Ligne du temps du chantier

Un chantier en site occupé

Le chantier s’effectue en site occupé, les locataires bénéficient d’un accompagnement et la facilitatrice de chantier en site occupé, Clara RIGAUD, se tient à leur disposition. Une réunion de chantier a lieu chaque mois avec les locataires pour les tenir informés de l’avancée du chantier.

Séance d’information pour les locataires – démarrage chantier- 27 février 2025 (pdf)

Séance d’information pour les locataires – état d’avancement après un an de chantier – avril 2026 (pdf)

Séance d’information pur les locataires – état d’avancement avant congés du bâtiment- juillet 2026 (pdf)

Photos du chantier

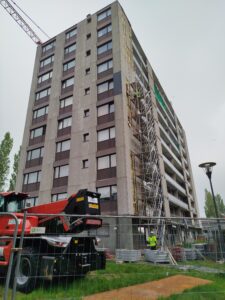

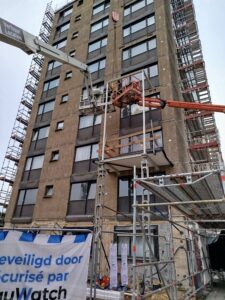

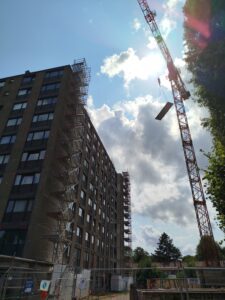

Entre mars 2025 et avril 2026

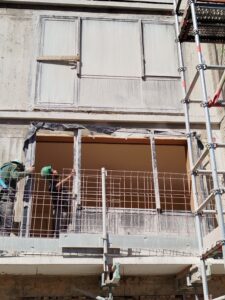

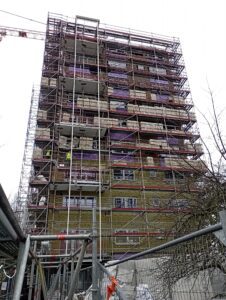

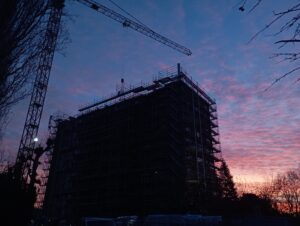

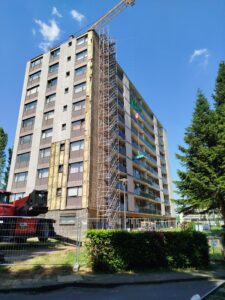

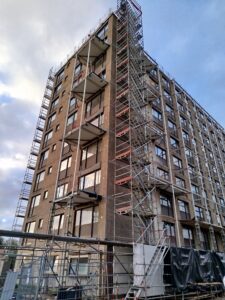

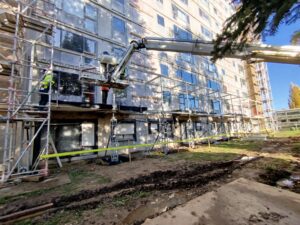

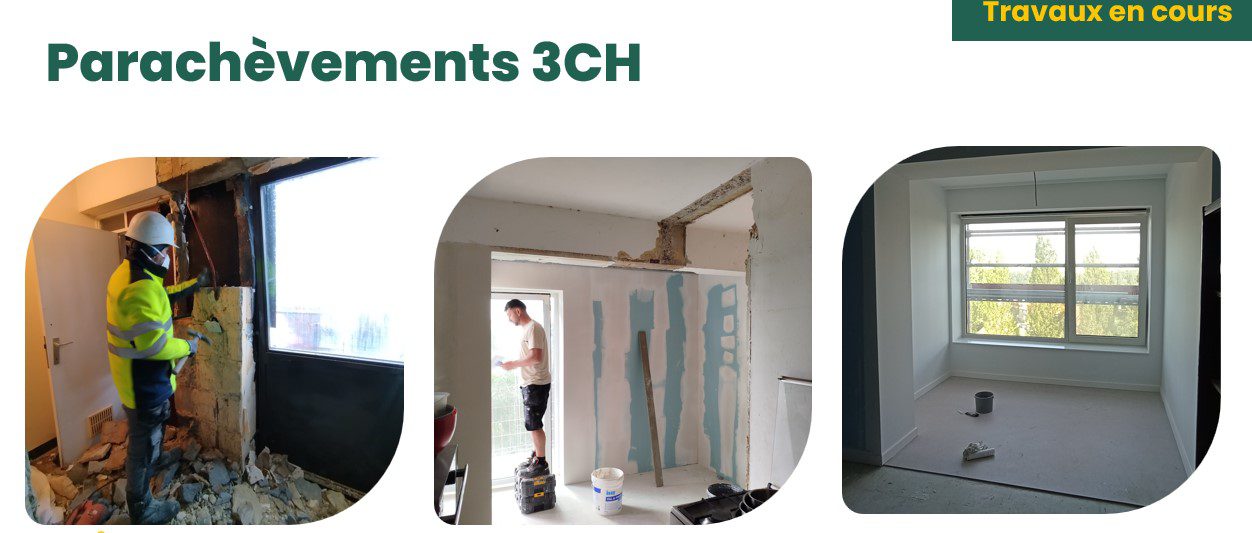

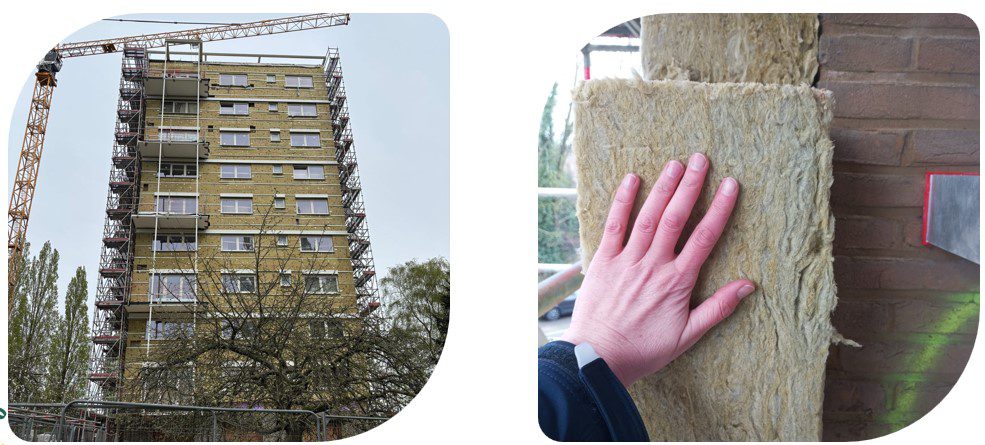

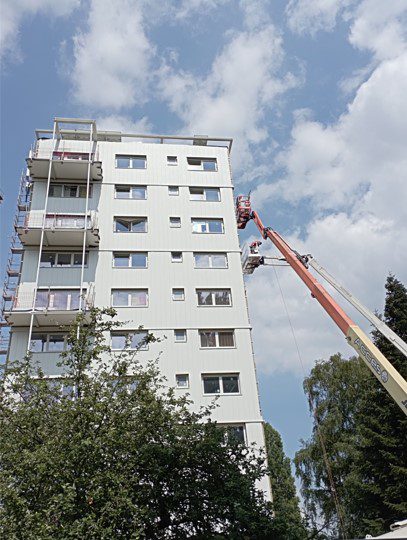

vue extérieur – chantier en cours

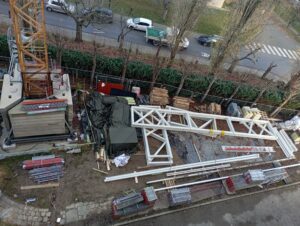

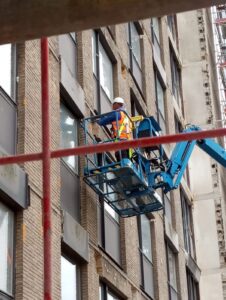

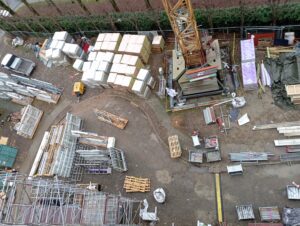

ancrage

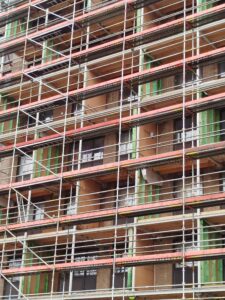

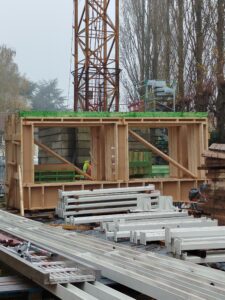

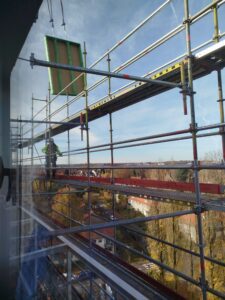

avril 2026
